Всё началось 12 июля. Обследование выявило деформацию центральной опоры, прогиб и смещение конструкций. С 14 июля проезд запретили. Ремонт стартовал 11 августа: подготовили подъезды, установили временные опоры. Но 2 октября ситуация вышла из-под контроля.

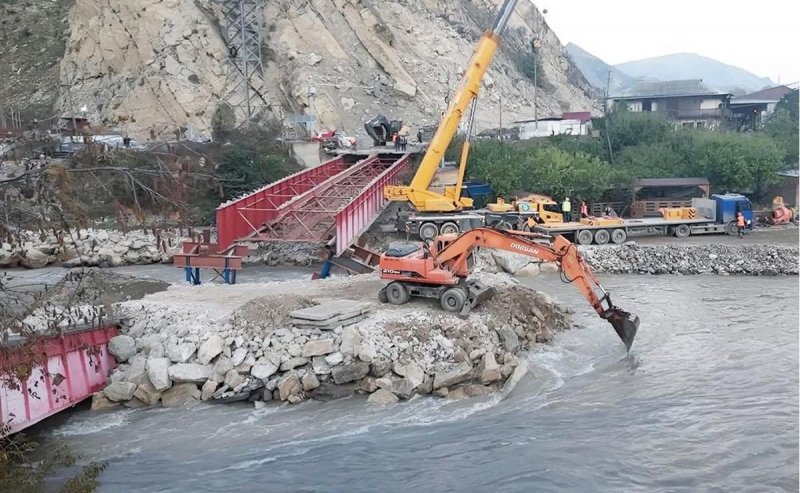

Из-за ливней и запуска обоих агрегатов Гоцатлинской ГЭС расход воды в реке вырос со 134 до 298 кубометров в секунду. Временные опоры не выдержали, металлические пролёты рухнули. Жертв нет, но мост потерян.
Сейчас объезды занимают 4–6 часов вместо двух. Поездка в Махачкалу и обратно — целый рабочий день. Восстановление обойдётся в 80 млн рублей, тогда как новый мост стоил бы от 500 млн. Срок сдвинули с 31 октября на 28 ноября — при условии, что обследование не выявит деформаций основных балок.
![]() |
КРАСНОДАР. Парламентарии поддержали расширение зеленого пояса Абинского городского поселения
АРМЕНИЯ. Армения сама должна решить вопрос с членством – ОДКБ
АБХАЗИЯ. Турпоток в Абхазию увеличится при продлении туристического сезона
АРМЕНИЯ. Срок эксплуатации второго энергоблока АЭС будет продлен в Армении
ИНГУШЕТИЯ. Ингушетия обогнала средние показатели по России в освоении нацпроектов
РОСТОВ. За ночь средства ПВО сбили более 20 дронов и ракет ВСУ над Ростовской областью
